Flux de processament de la columna de caixa de l'estructura d'acer EIHE i assoliments de l'aplicació d'enginyeria

2026-04-28 0 Deixa'm un missatge

I. Dibuix de traçat general

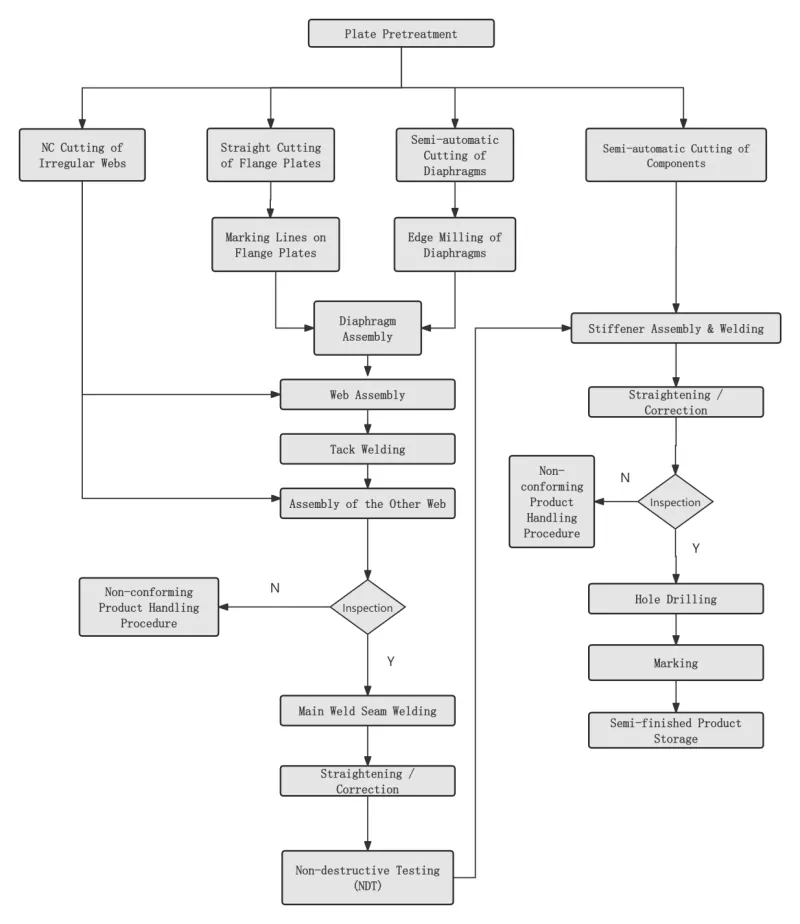

Ⅱ. Procés clau

Pas 1 Pretractament superficial de la placa d'acer

Realitzat d'acord amb els requisits del disseny o del procés abans de l'obturació de la placa d'acer.



Pas 2 Alineació de la placa d'acer

El redreçament general s'ha de dur a terme després del pretractament de la placa d'acer per garantir la precisió del tancament i alleujar la tensió residual interna de la placa d'acer.

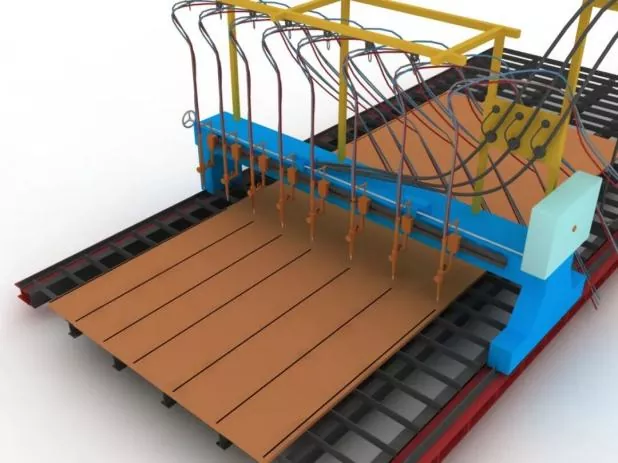

Pas 3 Tallar i obturar peces

Abans de tallar, ajusteu la màquina de tall, confirmeu el model de broquet i comproveu l'estabilitat de la pressió de l'aire.



Durant el tall, preescalfeu primer la costura de tall de la placa d'acer i controleu estrictament la velocitat de tall.

Pas 4 Alineació secundària de les peces

Es realitza després de l'obturació de plaques d'acer per garantir la precisió del muntatge i reduir la tensió residual interna de les plaques d'acer.

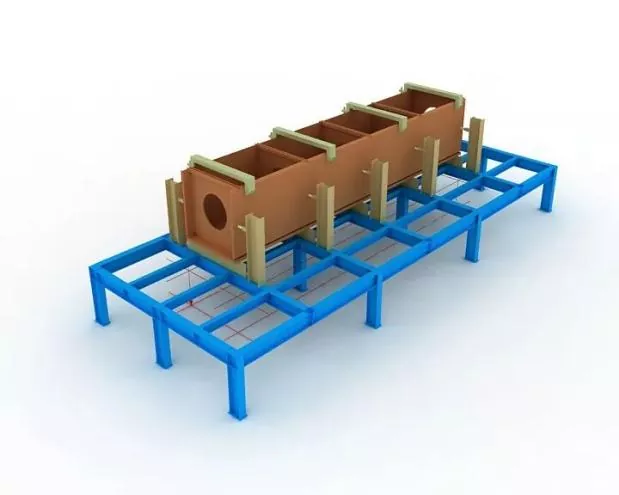

Pas 5 Configuració de les plantilles i les línies de disseny

Abans del muntatge, primer s'han d'establir les línies de disseny i les plantilles.



Durant la instal·lació de la plantilla, s'ha de garantir el nivell horitzontal de l'obertura superior i s'ha de garantir una rigidesa i resistència suficients.

Totes les plantilles i línies de traçat només es poden posar en funcionament després de ser inspeccionades i aprovades pel personal designat.

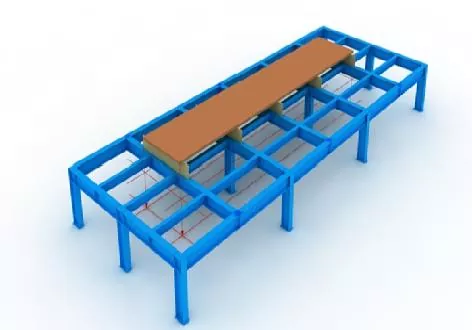

Pas 6 Ubicació del panell inferior

Col·locat amb precisió per ploma i línies de disposició.

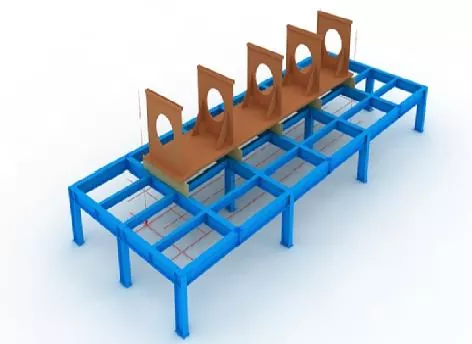

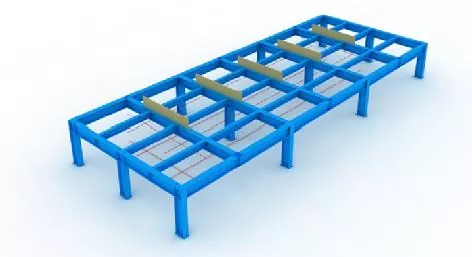

Pas 7 Conjunt del diafragma

Abans de muntar els diafragmes, marqueu les línies de posicionament al panell inferior i elimineu l'òxid flotant a banda i banda de les línies amb una mola.



Després de muntar els diafragmes, fixeu-los mitjançant soldadura per punt.

Pas 8 Conjunt web

Després de muntar i qualificar la web, enganxeu-la fortament contra el diafragma amb una presa i, a continuació, fixeu-la mitjançant la soldadura per punt.





Pas 9 Conjunt del panell superior

Col·locació precís completa del panell superior amb plomada, després fixar-lo mitjançant soldadura per punt.



Pas 10 Soldadura d'electroescòria de diafragma

S'adopta la soldadura electroescòria d'una sola cara per als diafragmes.



Les mànigues de coure per a l'inici i l'extinció d'arc s'han d'instal·lar a les obertures superior i inferior dels forats de soldadura d'electroescòries durant la soldadura.

El corrent i la tensió de soldadura s'han de controlar estrictament durant tot el procés de soldadura i s'ha de prestar atenció a observar el canvi de color de l'àrea de soldadura d'electroescòria a la xarxa.

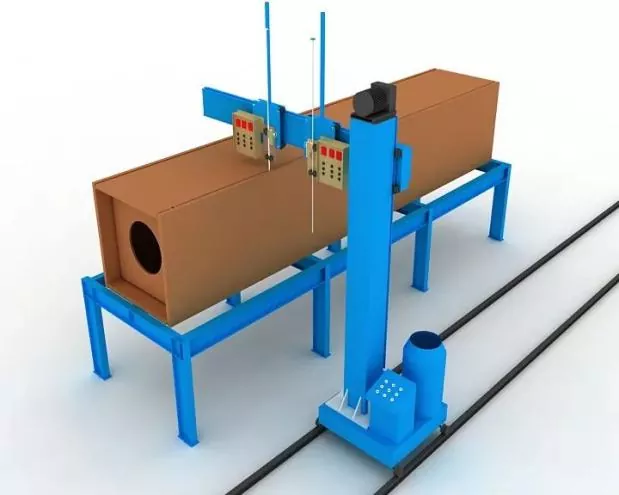

Pas 11 Inspecció general

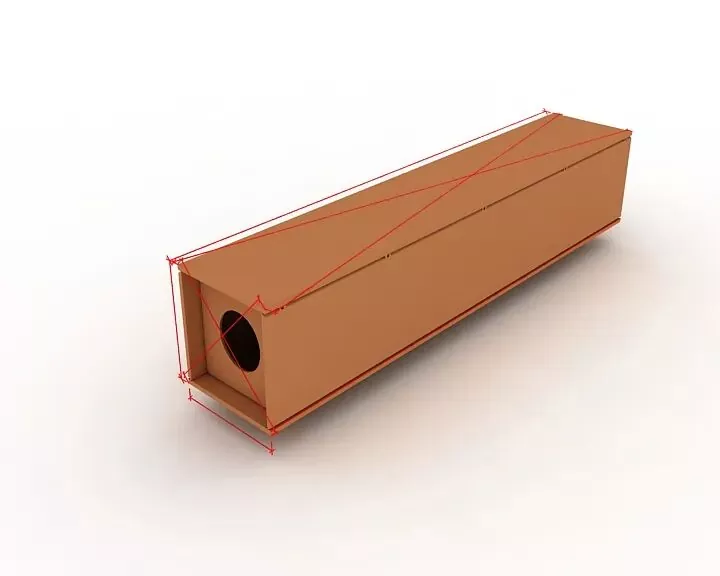

Durant la inspecció, centreu-vos en comprovar si la longitud del component, les dimensions diagonals i les dimensions de la secció final compleixen els requisits de disseny i especificació, i corregiu totes les peces fora de tolerància.

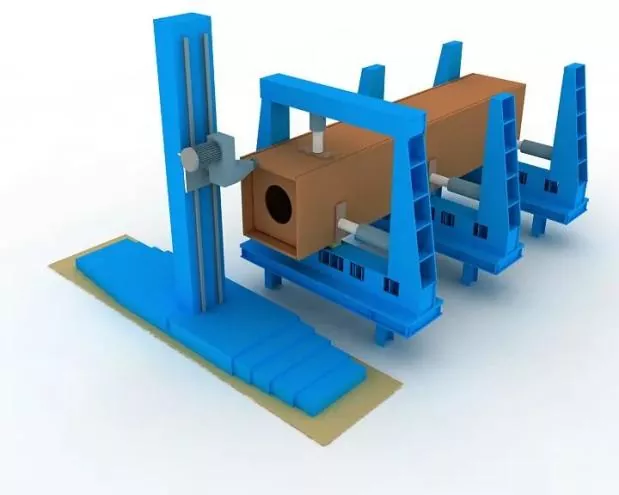

Pas 12 Fressar final

Fresar la cara final després del muntatge i la soldadura.



Garantir l'anivellació dels membres i el paral·lelisme entre la cara final i la fresa.

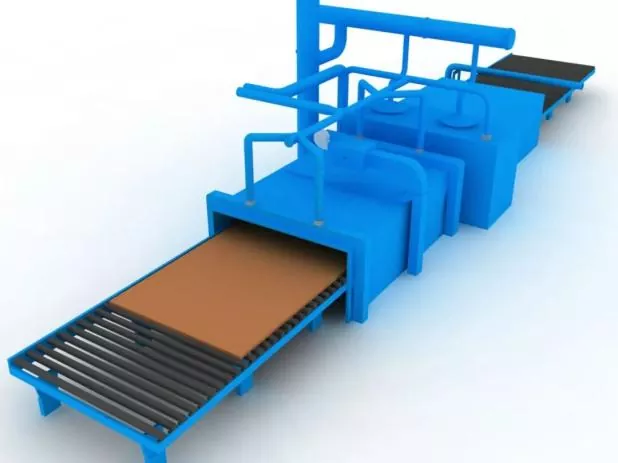

Pas 13 Aixeta de sorra i eliminació d'òxid

Eliminació completa de l'òxid mitjançant granalla de sorra segons sigui necessari després de la soldadura, i després transferir-lo a la construcció del recobriment.





Ⅲ. Especificacions de Muntatge, Col·locació i Soldadura

Precisió de muntatge

Durant el muntatge:

● S'han d'adoptar les restriccions adequades per controlar la deformació de la soldadura.

● Els marges de contracció de la soldadura i la deformació inversa raonable es reservaran per controlar les dimensions dels components i garantir la forma correcta.

Les desviacions permeses per a la fabricació i el muntatge de connexions soldades, així com les toleràncies dimensionals dels components estructurals, han de complir els requisits del Codi per a l'acceptació de la qualitat de la construcció d'estructures d'acer (GB 50205).

Soldadura de posicionament de muntatge

S'ha d'implementar mitjançant soldadura semiautomàtica de filferro sòlid per arc metàl·lic (GMAW).

Soldador

Els soldadors que es dediquen a la soldadura per punt de muntatge hauran de tenir els certificats de qualificació corresponents especificats a l'Especificació tècnica per a la soldadura d'estructures d'acer de construcció (JGJ81).

Posició de les soldadures per punt

Posició de les soldadures per punt: les soldadures per punt han d'evitar l'inici i el final de les soldadures formals, i no s'han de col·locar en cantonades, vores, extrems i altres àrees crítiques propenses a la resistència estructural i a defectes de mà d'obra.

Per a les juntes en T, la soldadura per puntes: S'ha de realitzar simètricament per ambdues cares; Mentrestant, s'ha d'evitar tant com sigui possible la soldadura per punt a l'interior de la ranura.

Per a la soldadura de ranura de penetració completa: la soldadura per puntes s'ha de realitzar a la ranura per a la ranura posterior, per exemple, la soldadura posterior.

Les posicions de muntatge i soldadura de les plaques de suport de soldadura, així com les plaques d'escorrent i d'escorrent, han de complir amb les normes pertinents.

Materials de soldadura

Els materials de soldadura utilitzats per a l'acoblament i la soldadura per puntes han de ser coherents amb els de la soldadura formal, és a dir, s'adoptaran els mateixos materials de soldadura que en la soldadura oficial.

Per a la soldadura de muntatge entre acer d'alta resistència i acer de baixa resistència, els materials de soldadura s'han de seleccionar d'acord amb el grau d'acer de baixa resistència.
